Migrer vers le cloud ne consiste pas à déplacer des serveurs le plus vite possible. Une migration réussie commence par une phase de validation, car une mauvaise décision d’architecture peut créer des lenteurs, des surcoûts, des failles de sécurité ou une dépendance excessive à un fournisseur.
Pour les PME, collectivités et organisations basées en Martinique, Guadeloupe ou Guyane, l’enjeu est encore plus concret : continuité d’activité pendant la saison cyclonique, qualité des liaisons internet, proximité du support, conformité des données et capacité à redémarrer vite en cas d’incident. Avant de migrer votre infrastructure cloud, voici les 7 points à valider pour avancer avec méthode.
| Point à valider | Question clé | Résultat attendu |
|---|---|---|
| Objectifs métier | Pourquoi migrer maintenant ? | Une priorité claire et mesurable |
| Cartographie IT | Que faut-il migrer, garder ou retirer ? | Un inventaire fiable des applications et dépendances |
| Sécurité et conformité | Qui protège quoi dans le cloud ? | Un modèle de responsabilité clair |
| Architecture cible | Cloud public, privé, hybride ou local ? | Une solution adaptée aux usages réels |
| Réseau et performance | Les accès seront-ils assez stables ? | Des tests de débit, latence et résilience |
| Sauvegarde et continuité | Combien de temps pouvez-vous être arrêté ? | Des objectifs RTO/RPO validés |
| Coûts et exploitation | Qui pilote le cloud après migration ? | Une gouvernance durable et maîtrisée |
1. Clarifier les objectifs métier avant la technique
La première erreur consiste à parler uniquement de serveurs, stockage, machines virtuelles ou licences. Une infrastructure cloud doit d’abord répondre à un besoin métier : réduire les interruptions, faciliter le télétravail, sécuriser les données, moderniser un ERP, absorber des pics d’activité ou accélérer le déploiement de nouveaux services.
Avant toute décision, formulez deux ou trois objectifs prioritaires. Par exemple, une entreprise de distribution peut vouloir garantir l’accès à son logiciel de gestion même si son site principal est indisponible. Un cabinet comptable peut chercher à sécuriser ses dossiers clients et à fluidifier l’accès multi-sites. Une collectivité peut vouloir améliorer la résilience de ses applications internes sans multiplier les équipements sur place.
Ces objectifs doivent être traduits en indicateurs simples : disponibilité cible, temps de reprise acceptable, niveau de sécurité attendu, nombre d’utilisateurs concernés, réduction des interventions sur site, ou encore capacité à ouvrir un nouvel établissement plus facilement. Sans ces repères, la migration risque de devenir un projet purement technique, donc plus difficile à arbitrer et à financer.
2. Cartographier les applications, les données et les dépendances
Une migration cloud ne se prépare pas à partir d’une liste approximative de serveurs. Il faut comprendre ce que chaque application fait, avec quelles données elle travaille, qui l’utilise, à quel moment, et de quels autres services elle dépend. Une application peut sembler isolée alors qu’elle s’appuie sur un annuaire, une base SQL, un partage de fichiers, une imprimante réseau, un connecteur bancaire ou un outil métier externe.
L’inventaire doit couvrir les serveurs physiques, machines virtuelles, bases de données, postes utilisateurs, accès VPN, sauvegardes, partages réseau, certificats, comptes administrateurs, flux applicatifs, API, outils SaaS et processus manuels. N’oubliez pas les services de gestion qui échangent des exports ou des pièces comptables avec votre système d’information, comme une solution de facturation en ligne utilisée par une filiale, un partenaire ou une équipe administrative.
Classez ensuite les éléments en trois catégories. Les applications critiques doivent être traitées avec le plus haut niveau de préparation, car une panne bloque l’activité. Les applications importantes peuvent être migrées par lots, avec une fenêtre de bascule maîtrisée. Les applications obsolètes ou peu utilisées peuvent parfois être retirées, remplacées ou archivées avant le passage au cloud.
Cette étape est aussi l’occasion d’identifier la dette technique : systèmes en fin de support, versions anciennes, licences non conformes, mots de passe partagés, sauvegardes non testées ou dépendances non documentées. Migrer sans corriger ces points revient souvent à déplacer les problèmes existants vers une plateforme plus moderne.
3. Vérifier la sécurité, les identités et la conformité
Le cloud ne supprime pas les responsabilités de sécurité, il les redistribue. Le fournisseur protège une partie de l’infrastructure, mais l’entreprise reste responsable de ses comptes, de ses droits d’accès, de ses configurations, de ses données, de ses sauvegardes et de ses usages. Cette logique de responsabilité partagée doit être comprise avant la signature du contrat.
Pour une PME antillaise ou guyanaise, les priorités sont généralement les mêmes : protéger les comptes administrateurs, éviter les accès non maîtrisés, chiffrer les données sensibles, surveiller les connexions suspectes et conserver des sauvegardes exploitables. Les sujets RGPD doivent également être traités, notamment la localisation des données, les sous-traitants, la durée de conservation et les procédures en cas d’incident.
Avant la migration, validez au minimum les points suivants :
- L’authentification multifacteur pour les comptes sensibles.
- Une séparation claire entre comptes utilisateurs, administrateurs et prestataires.
- Des règles de sauvegarde indépendantes de l’environnement principal.
- Une journalisation suffisante pour enquêter après un incident.
- Un processus de révocation rapide des accès lors d’un départ ou changement de poste.
La sécurité cloud doit aussi être pensée dans le temps. Les configurations changent, les équipes évoluent et de nouvelles menaces apparaissent. Il est donc utile de prévoir une supervision continue, des revues périodiques des droits et un plan de réponse aux incidents. Pour approfondir ce sujet, les organisations peuvent comparer leur feuille de route avec les priorités de cybersécurité cloud à sécuriser en 2026.

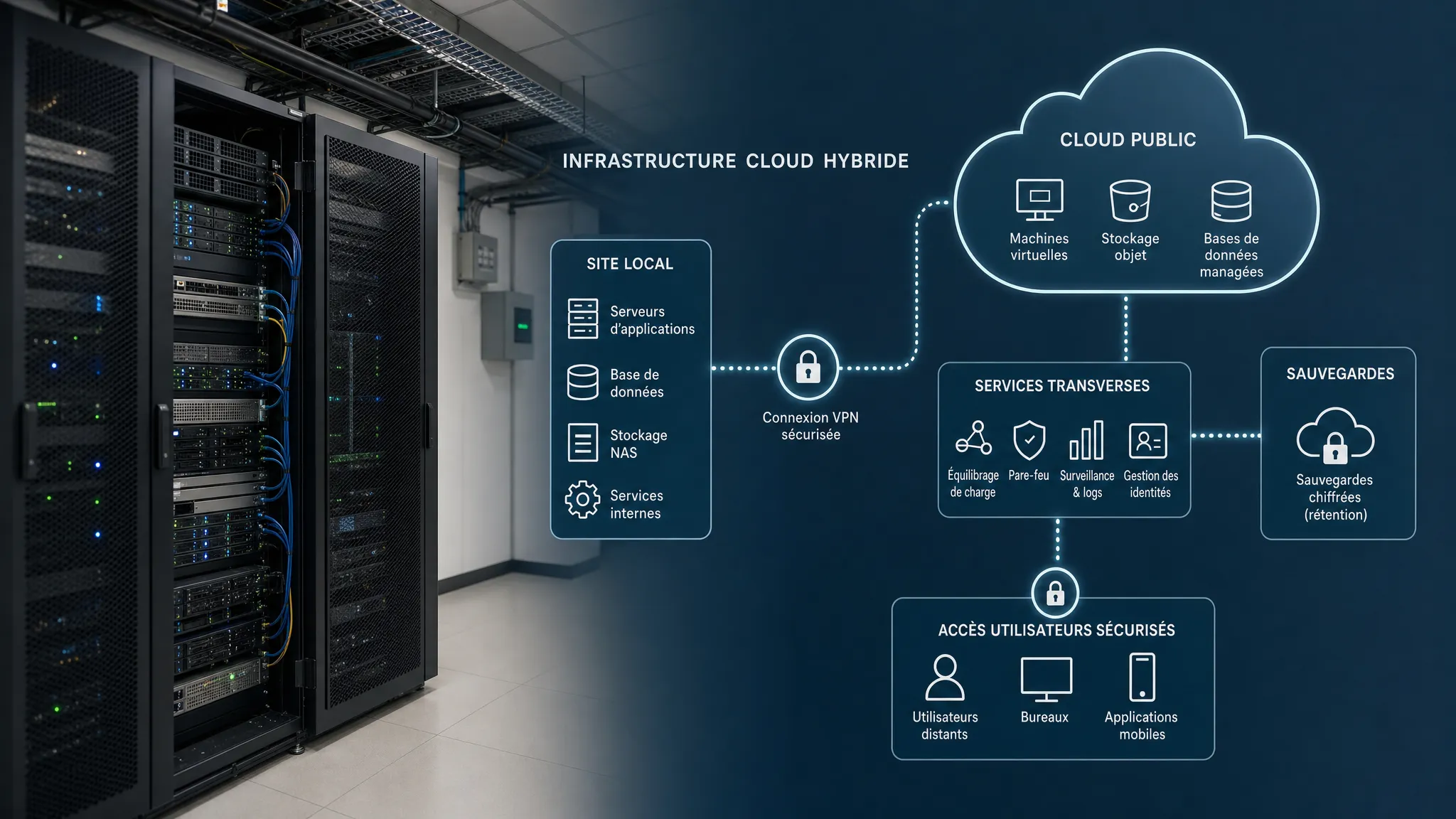

4. Choisir l’architecture cloud adaptée à vos usages
Toutes les entreprises n’ont pas besoin de la même architecture. Certaines applications se prêtent très bien au cloud public, d’autres nécessitent un cloud privé, un hébergement local ou une approche hybride. Le bon choix dépend de la criticité, des contraintes réglementaires, de la latence acceptable, du budget, des compétences internes et du niveau de personnalisation attendu.
Le cloud public apporte une grande flexibilité et une capacité d’évolution rapide. Le cloud privé ou l’hébergement local peut être pertinent pour des données sensibles, des besoins de souveraineté ou des environnements très spécifiques. Le cloud hybride permet de combiner les deux, par exemple en gardant certains services critiques proches des utilisateurs tout en externalisant la sauvegarde, la messagerie, le stockage ou des applications moins sensibles.
Il faut aussi éviter le réflexe du tout ou rien. Une migration progressive limite les risques et permet de tester les performances avant de basculer l’ensemble du système d’information. Un premier lot peut concerner les sauvegardes, un second les applications collaboratives, puis les serveurs métiers les plus critiques lorsque les dépendances sont bien maîtrisées.
Si vous hésitez entre plusieurs modèles, il peut être utile de revoir les critères pour choisir des solutions cloud adaptées à sa PME : criticité des applications, localisation des données, niveau de support, coût global, sécurité et capacité d’évolution.

5. Tester le réseau, la latence et les accès utilisateurs
Une infrastructure cloud performante dépend fortement de la qualité du réseau. Si vos applications étaient auparavant utilisées sur un réseau local, les utilisateurs peuvent ressentir une différence après migration si la bande passante, la latence ou la stabilité des accès ne sont pas correctement dimensionnées.
Dans les territoires insulaires, il faut être particulièrement attentif à la redondance des liens. Une seule connexion internet peut devenir un point de défaillance critique. Selon le niveau d’exigence, prévoyez une seconde liaison, un accès de secours 4G ou 5G, une priorisation des flux critiques, des équipements réseau supervisés et une documentation claire des procédures de bascule.
Les tests doivent être réalisés avant la migration, pas après les premières plaintes utilisateurs. Mesurez les temps d’accès aux applications, la qualité des appels voix ou visioconférence, les débits montants et descendants, le comportement des VPN, la résolution DNS, les accès depuis les sites distants et les usages nomades. Une agence en Guadeloupe, un siège en Martinique et une équipe terrain en Guyane n’auront pas forcément les mêmes conditions d’accès.
| Test réseau | Pourquoi c’est important | À valider avant migration |
|---|---|---|
| Débit disponible | Évite la saturation aux heures de pointe | Mesures en conditions réelles |
| Latence | Impacte les applications interactives | Tests depuis chaque site |
| Redondance | Limite l’arrêt en cas de panne opérateur | Lien secondaire ou solution de secours |
| VPN et sécurité | Protège les accès distants | Authentification forte et règles documentées |
| Supervision | Détecte les dégradations rapidement | Alertes et responsabilités définies |
La migration cloud est aussi le bon moment pour vérifier les pare-feu, le câblage, les commutateurs, les bornes Wi-Fi et les règles d’accès. Un cloud bien conçu ne compensera pas durablement un réseau local instable.
6. Définir les sauvegardes, le PRA et le PCA
Beaucoup d’entreprises pensent être protégées parce que leurs données sont dans le cloud. C’est insuffisant. Une erreur humaine, une suppression volontaire, un ransomware, une mauvaise synchronisation ou une panne applicative peuvent rendre des données indisponibles. Il faut donc définir une vraie stratégie de sauvegarde et de reprise.
Deux indicateurs sont essentiels. Le RPO indique la quantité de données que vous acceptez de perdre, par exemple les 15 dernières minutes, les 4 dernières heures ou la journée précédente. Le RTO indique le temps maximal acceptable pour redémarrer, par exemple 1 heure, 4 heures ou 24 heures. Ces valeurs doivent être décidées avec les métiers, pas seulement avec l’informatique.
| Type de service | Exemple de criticité | Question à trancher |
|---|---|---|
| ERP ou logiciel de caisse | Très élevé | Combien de temps l’activité peut-elle fonctionner en mode dégradé ? |
| Messagerie | Élevé | Les équipes ont-elles un canal alternatif en cas d’interruption ? |
| Fichiers administratifs | Moyen à élevé | Quelle profondeur d’historique faut-il conserver ? |
| Archives | Variable | Les données doivent-elles être accessibles immédiatement ou restaurées à la demande ? |
Le plan de reprise d’activité, ou PRA, décrit comment redémarrer les services après un incident majeur. Le plan de continuité d’activité, ou PCA, décrit comment continuer à fonctionner pendant l’incident. Dans les Antilles-Guyane, cette distinction est importante car les risques ne sont pas seulement numériques. Une coupure électrique prolongée, un local inaccessible, une panne opérateur ou un événement climatique peuvent perturber l’accès au système d’information.
La validation la plus importante reste le test de restauration. Une sauvegarde non testée est une promesse, pas une garantie. Planifiez des tests réguliers, documentez les résultats et vérifiez que plusieurs personnes savent déclencher la procédure.
7. Anticiper les coûts, la gouvernance et l’exploitation au quotidien
Le cloud peut réduire certains coûts matériels, mais il introduit d’autres lignes budgétaires : stockage, calcul, licences, sauvegardes, supervision, trafic sortant, sécurité, support, maintenance, accompagnement et formation. Une migration bien préparée doit donc intégrer le coût global, pas seulement le prix mensuel d’une machine virtuelle.
La gouvernance est tout aussi importante. Qui peut créer une ressource cloud ? Qui valide les droits administrateurs ? Qui surveille les consommations ? Qui reçoit les alertes ? Qui décide de supprimer une ressource inutile ? Sans règles, l’environnement peut devenir coûteux et difficile à contrôler.
Mettez en place des principes simples : nommage cohérent des ressources, séparation des environnements de test et production, revue mensuelle des coûts, suivi des sauvegardes, gestion des accès par rôle et documentation des changements. Ces pratiques évitent les surprises et facilitent la maintenance.
Il est également recommandé de prévoir l’accompagnement des utilisateurs. Même si l’infrastructure est invisible pour eux, leurs habitudes peuvent changer : accès distant, nouveaux mots de passe, authentification multifacteur, performances différentes, nouvelles procédures de support. Une communication claire réduit la résistance et limite les tickets inutiles au moment de la bascule.
Pour les organisations qui veulent intégrer les contraintes locales dans leur plan, l’approche dédiée à réussir une migration cloud en Guadeloupe apporte un éclairage complémentaire sur la connectivité, la résilience et l’organisation du projet.
Comment décider si vous êtes prêt à migrer ?
Vous êtes prêt lorsque les réponses ne dépendent plus d’une seule personne et que les arbitrages sont documentés. Si votre prestataire, votre responsable informatique ou votre direction métier peuvent expliquer le périmètre, les risques, les coûts, les délais et les procédures de retour arrière, la migration repose sur des bases solides.
À l’inverse, repoussez la bascule si vous découvrez encore des applications non inventoriées, des sauvegardes jamais testées, des comptes administrateurs partagés, une connexion internet fragile ou des responsabilités contractuelles floues. Le cloud est un accélérateur, mais il amplifie aussi les défauts de préparation.
Une bonne pratique consiste à lancer un audit court avant le projet. L’objectif n’est pas de produire un rapport théorique, mais de valider les dépendances, les risques prioritaires, le scénario de migration et les conditions de réussite. Cette étape permet souvent d’économiser du temps, d’éviter les interruptions et de choisir une architecture plus cohérente.
FAQ
Quelle est la première étape avant de migrer une infrastructure cloud ? La première étape consiste à clarifier les objectifs métier et à cartographier l’existant. Sans inventaire précis des applications, données, utilisateurs et dépendances, il est difficile d’évaluer les risques et de choisir la bonne architecture.
Faut-il migrer toute l’infrastructure en une seule fois ? Pas nécessairement. Une migration progressive est souvent plus sûre, surtout pour les PME. Elle permet de tester les performances, d’ajuster la sécurité et de former les utilisateurs avant de basculer les applications les plus critiques.
Le cloud est-il automatiquement plus sécurisé qu’un serveur sur site ? Non. Le cloud peut offrir d’excellents mécanismes de sécurité, mais leur efficacité dépend de la configuration, des droits d’accès, des sauvegardes, de la supervision et des procédures internes. La responsabilité reste partagée entre le fournisseur, le prestataire et l’entreprise.
Quels coûts faut-il anticiper dans une infrastructure cloud ? Il faut prévoir le calcul, le stockage, les licences, les sauvegardes, la sécurité, la supervision, le support, les frais de migration et parfois le trafic sortant. Le bon indicateur est le coût global d’exploitation, pas seulement l’abonnement mensuel.
Pourquoi faire appel à un partenaire local aux Antilles-Guyane ? Un partenaire local comprend mieux les contraintes de connectivité, de continuité d’activité, de support de proximité et de risques climatiques. Il peut aussi intervenir plus rapidement et adapter l’architecture aux réalités opérationnelles du territoire.
Besoin de valider votre projet cloud avant la bascule ?
Avant de migrer, prenez le temps de sécuriser vos choix. AITEC accompagne les entreprises de Martinique, Guadeloupe et Guyane dans l’audit, l’architecture, l’hébergement cloud, la cybersécurité et l’infogérance, avec une expertise locale et un support adapté aux besoins des organisations régionales.
Pour transformer votre projet cloud en migration maîtrisée, échangez avec AITEC Antilles et identifiez les points à corriger avant le lancement.
